Párhuzamosan halad a munka a két blokk területén
Párhuzamosan halad a munka a két blokk területén

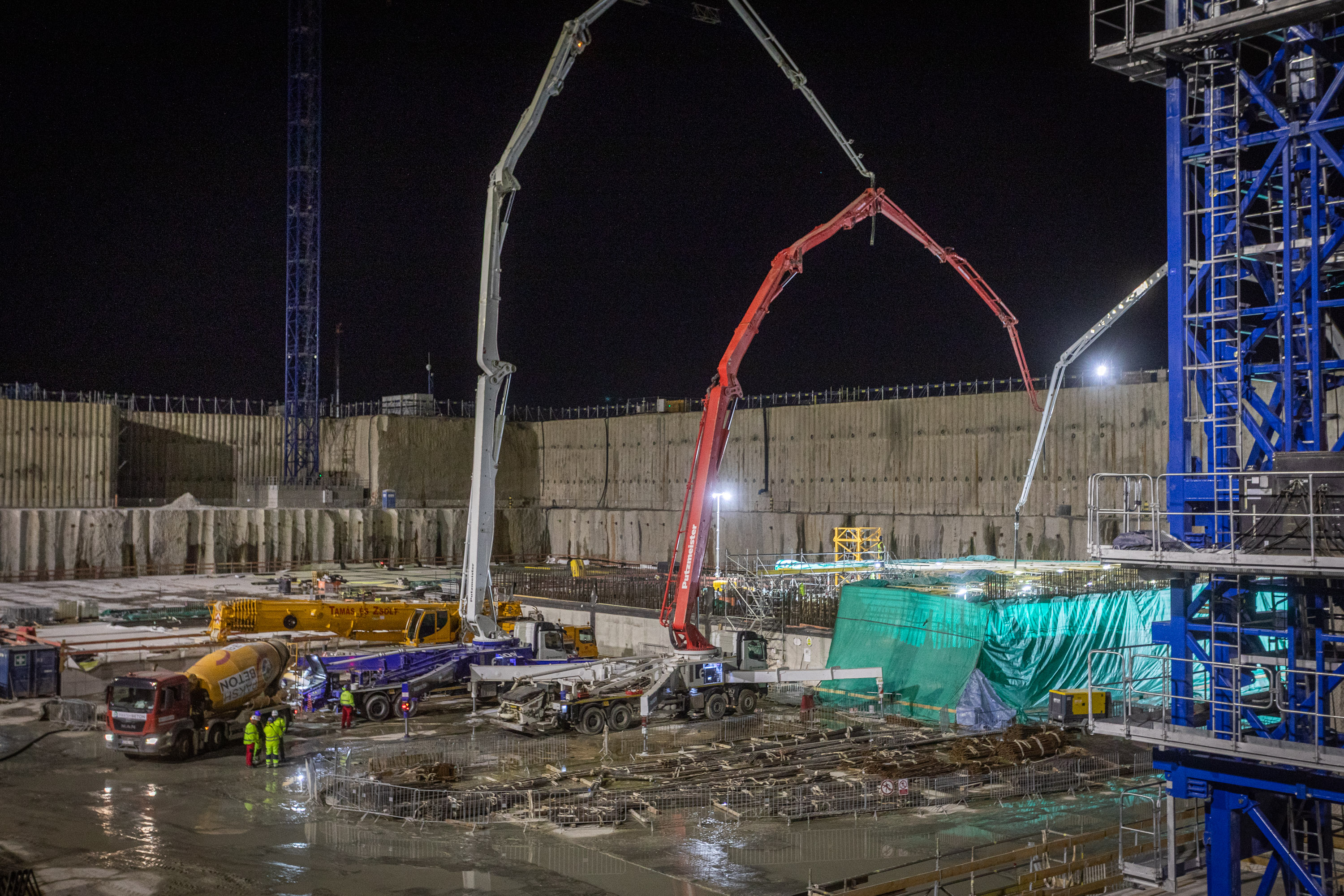

Az 5. blokk szekciókra osztott munkagödrében párhuzamosan zajlanak az egymásra épülő munkafolyamatok – a szerelőbetonozás, a szerelőbeton szigetelése, illetve földelőhálózása, a vasszerelés –, melyek végén speciális betonnal öntik ki a nukleáris sziget alaplemezének egy-egy ütemét. A legutóbbi ilyen fázis alkalmával mintegy 1500 köbméter betont építettek be az alaplemezbe.
Felépült az első toronydaru is az 5. blokk munkagödrének északi oldalán. A 64 méter horogszintű, 350 tonnás daru az első a több tucat ilyen emelőszerkezet sorában. A Paks II. Atomerőmű építéséhez szükséges darukat, emelőgépeket ütemterv szerint telepítik.

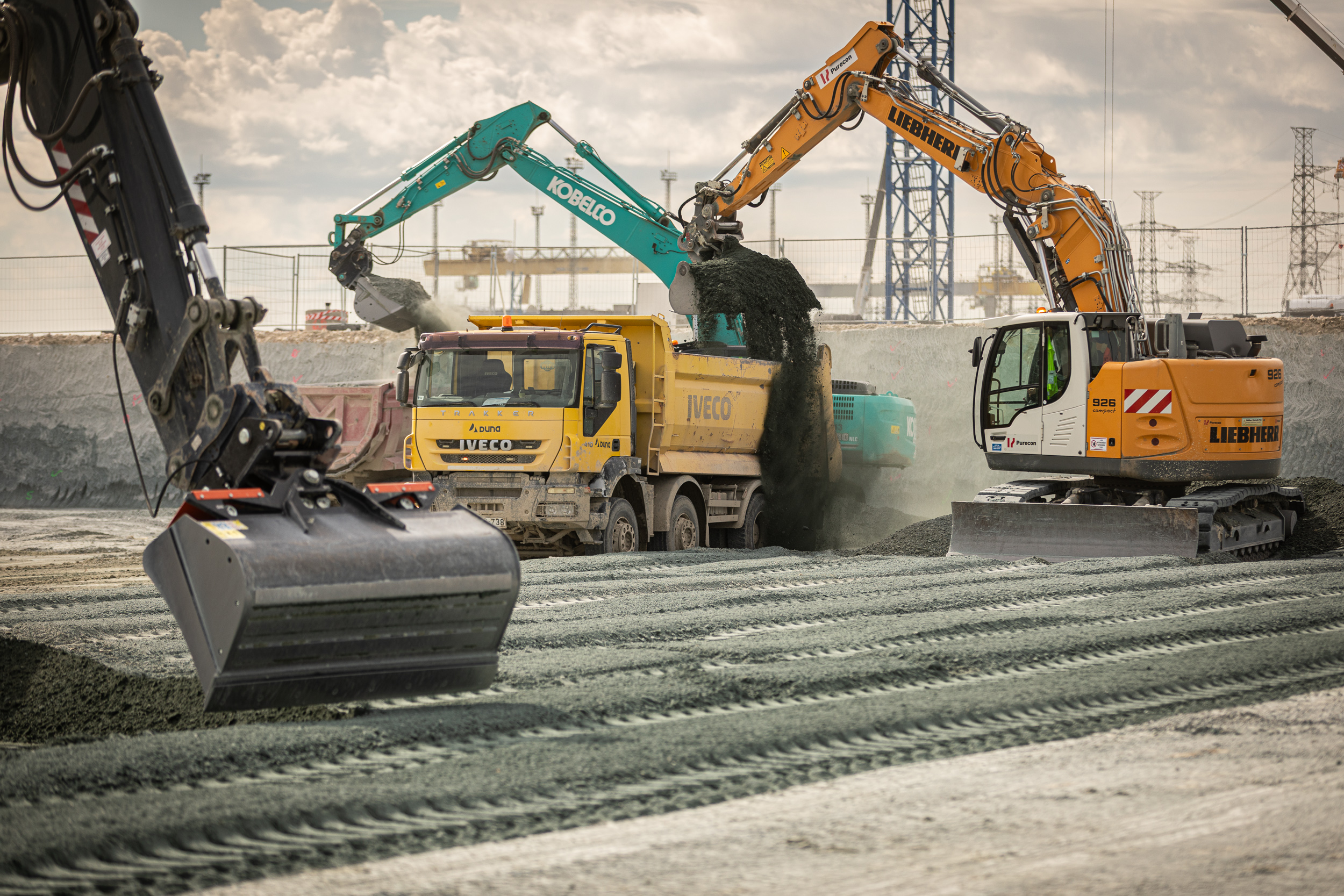

Eközben a 6. blokk területén talajmarók, lánctalpas kotrógépek, dózerek és teherautók dolgoznak a 150 méter széles és 190 méter hosszú, 23 méter mély munkagödör kialakításán, a hozzávetőleg félmillió köbméter föld több mint negyedét már kiemelték.
A munkálatokat az Országos Atomenergia Hivatal helyszíni szemlék keretében ellenőrzi.
