Elindult a 6. blokki munkagödör tervezési szintig történő kiemelése

2026.03.20. 12:00

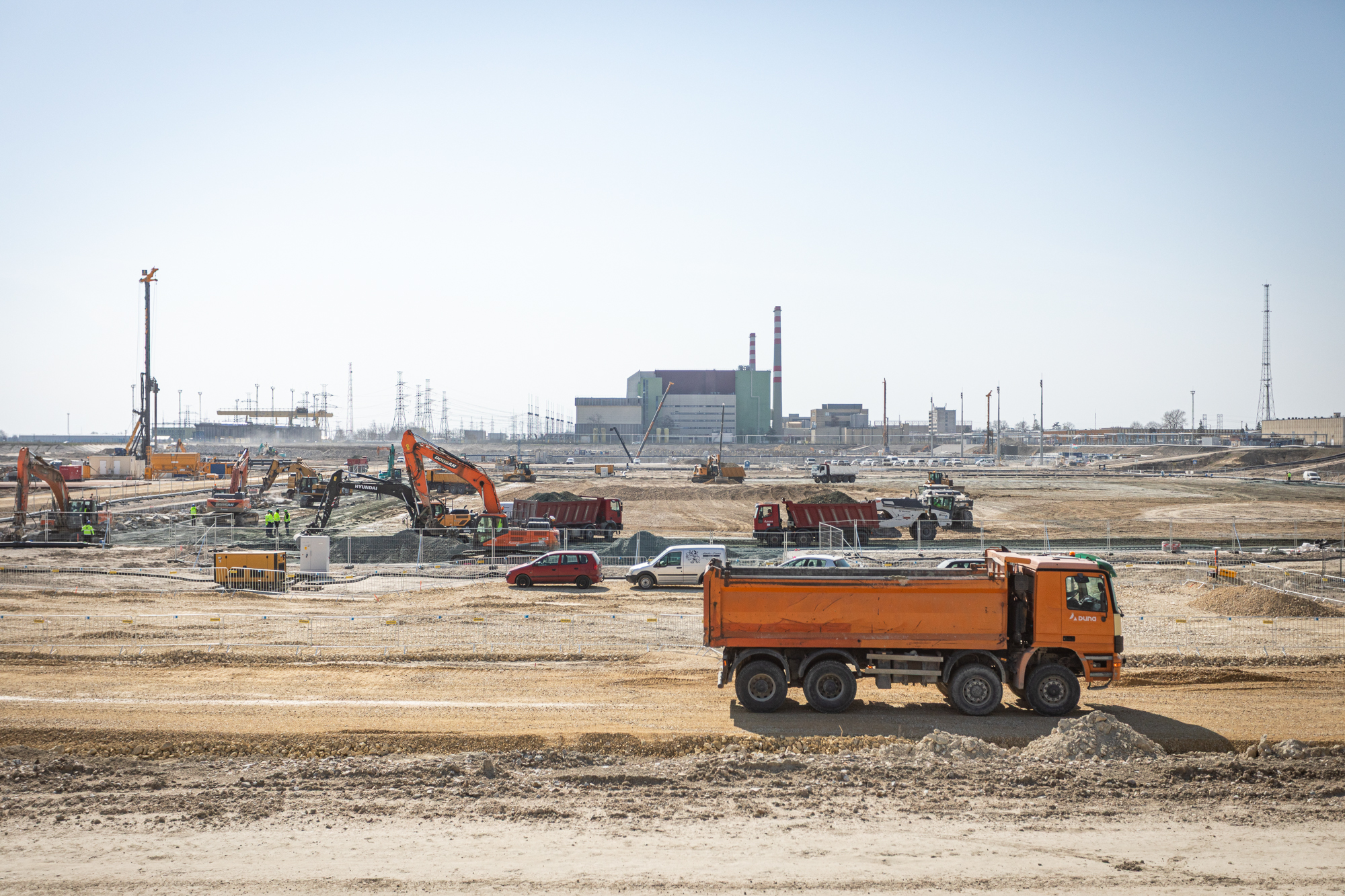

A munkakezdésre harminc egységből álló géppark vonult fel.

Újabb fontos fázis indul a Paks II. Atomerőmű építésében: március 18-án megkezdődött a 6. blokki munkagödör tervezési szintig történő kialakítása. Ennek során közel félmillió köbméter földet termelnek ki 23 méter mélységig a 150 méter széles és 190 méter hosszú munkagödör kiemelése során. A kezdésre harminc egységből álló géppark vonult fel, a folyamat 2026 végéig tart.

A terület-előkészítés során – beleértve a teljes terület talajvíz szintjéig történő mélyítését és a két munkagödör kialakítását – összesen 3,5 millió köbméter föld kitermelésére kerül sor. Ez a földmennyiség 63 kilométernyi autópálya-építés földmunkájának felel meg.

A munkaterület szomszédságában, az 5. blokki nukleáris sziget szekciókra osztott területén eközben egymásra épülő fázisokban halad az alaplemez kivitelezése: egymás mellett zajlik a különböző területek szerelőbetonozása, a szerelőbeton szigetelése, illetve földelőhálózása, a vasszerelés és az alaplemezszakaszok betonozása az ún. organizációs terv alapján.
