Folyamatos műszakban épül a résfal

2023.08.04. 8:13
Két géppel, két műszakban, éjjel-nappal építik a résfalat a két új blokk területén.

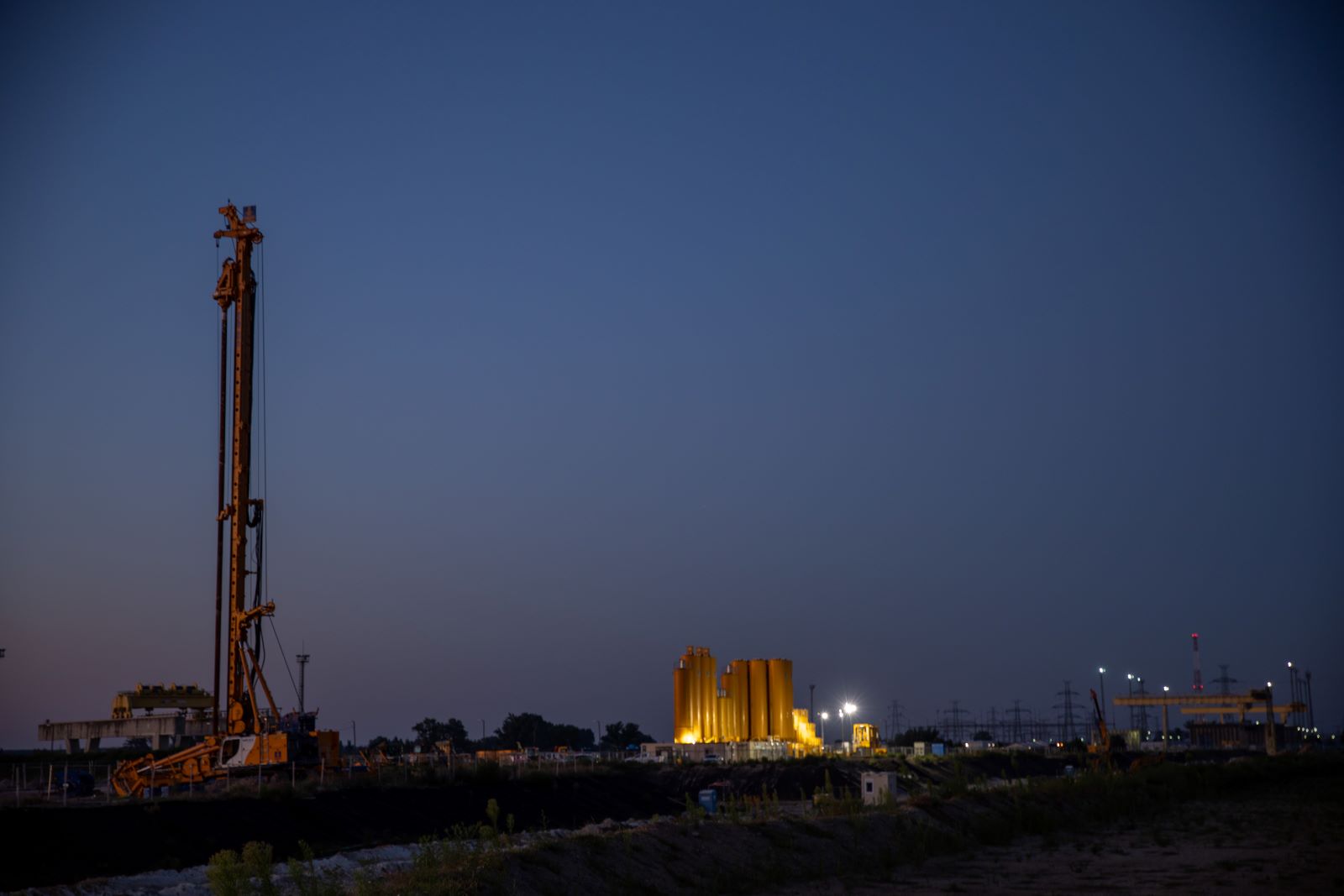

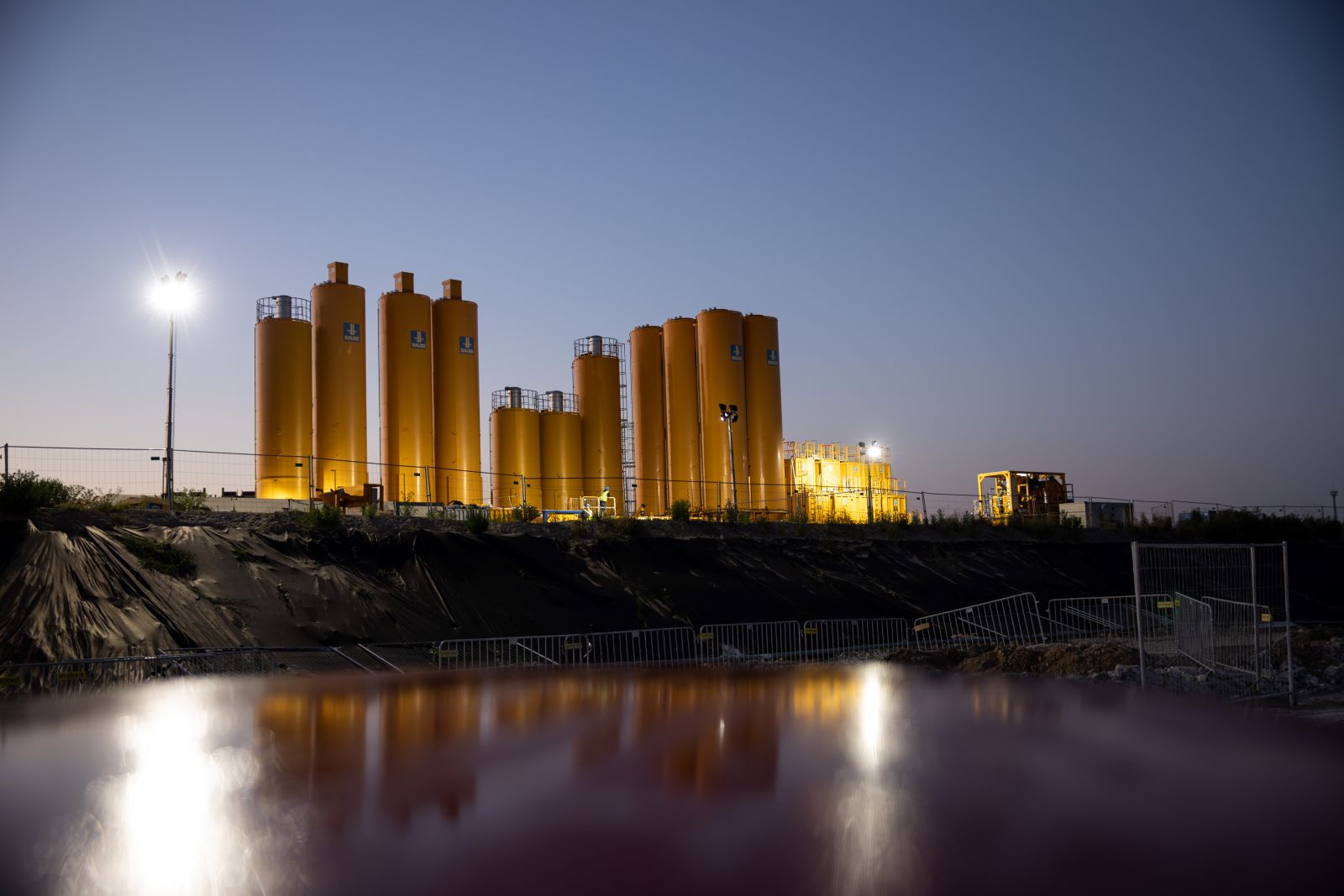

Kétműszakos munkarendben, 12 órás váltásban folyik a munka a két új blokk területén. Éjjel-nappal építik a résfalat, amelynek hossza 2,5 km, vastagság egy méter lesz. A kivitelező a német Bauer cég magyarországi leányvállalata. A blokkok területét függyönyszerűen körülölelő vízzáró fal építésénél kétféle technológiát használnak. Elsőként az úgynevezett önszilárduló résiszapból készülő szakaszok építéséhez fogtak hozzá a szakemberek, ebből már több mint háromszáz méternyi elkészült augusztus első napjaira, illetve elkezdődött a vasbeton fal kivitelezése is.

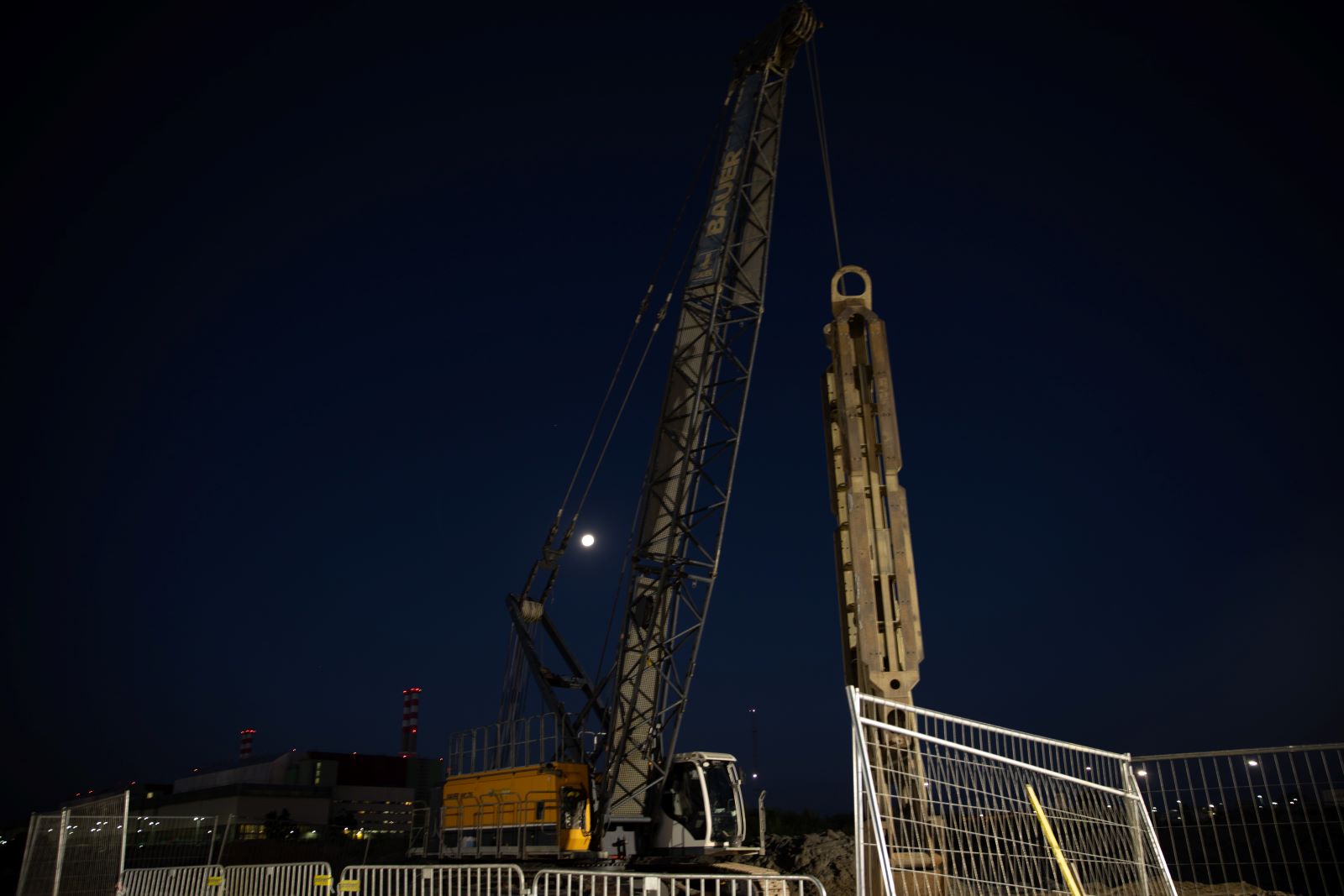

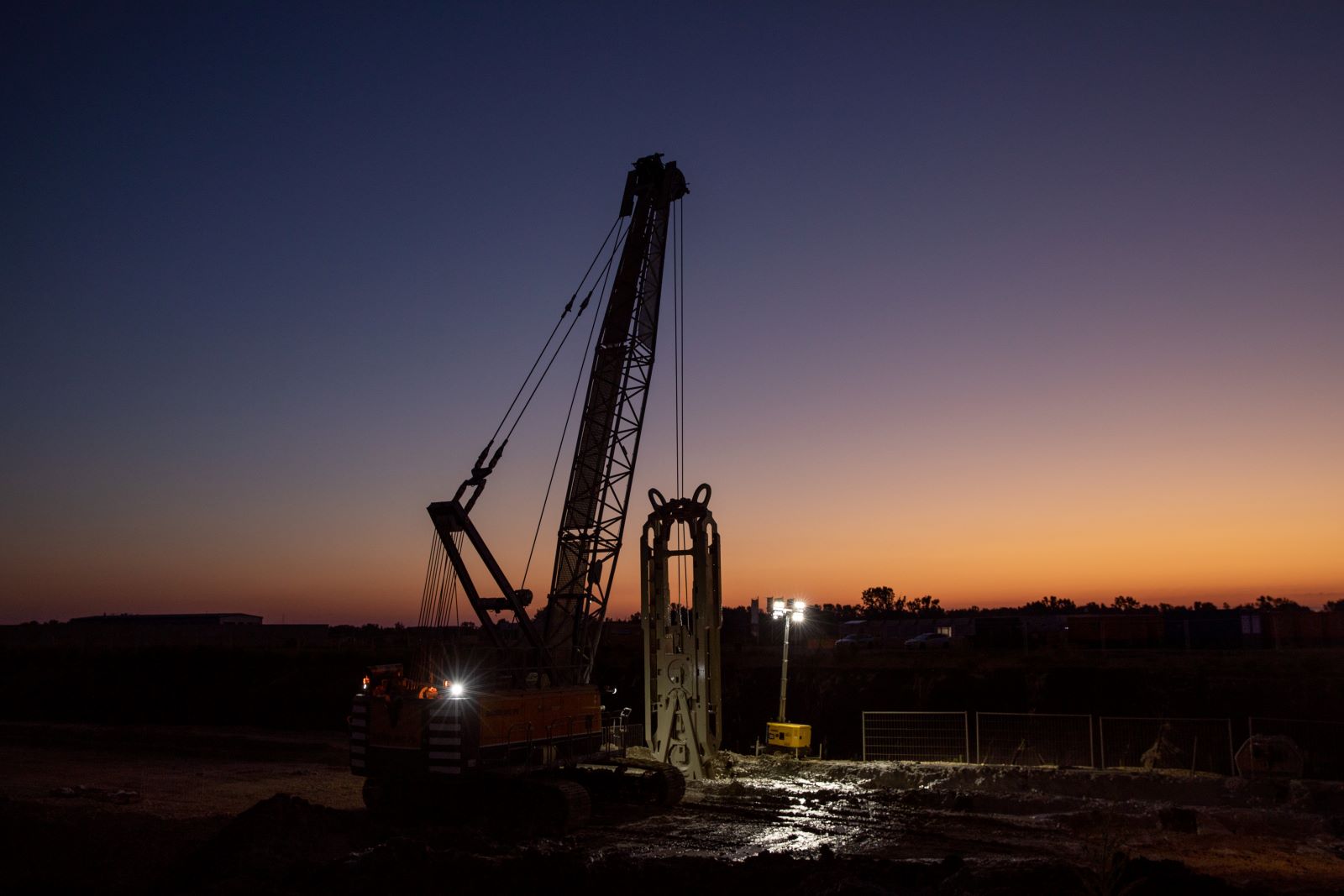

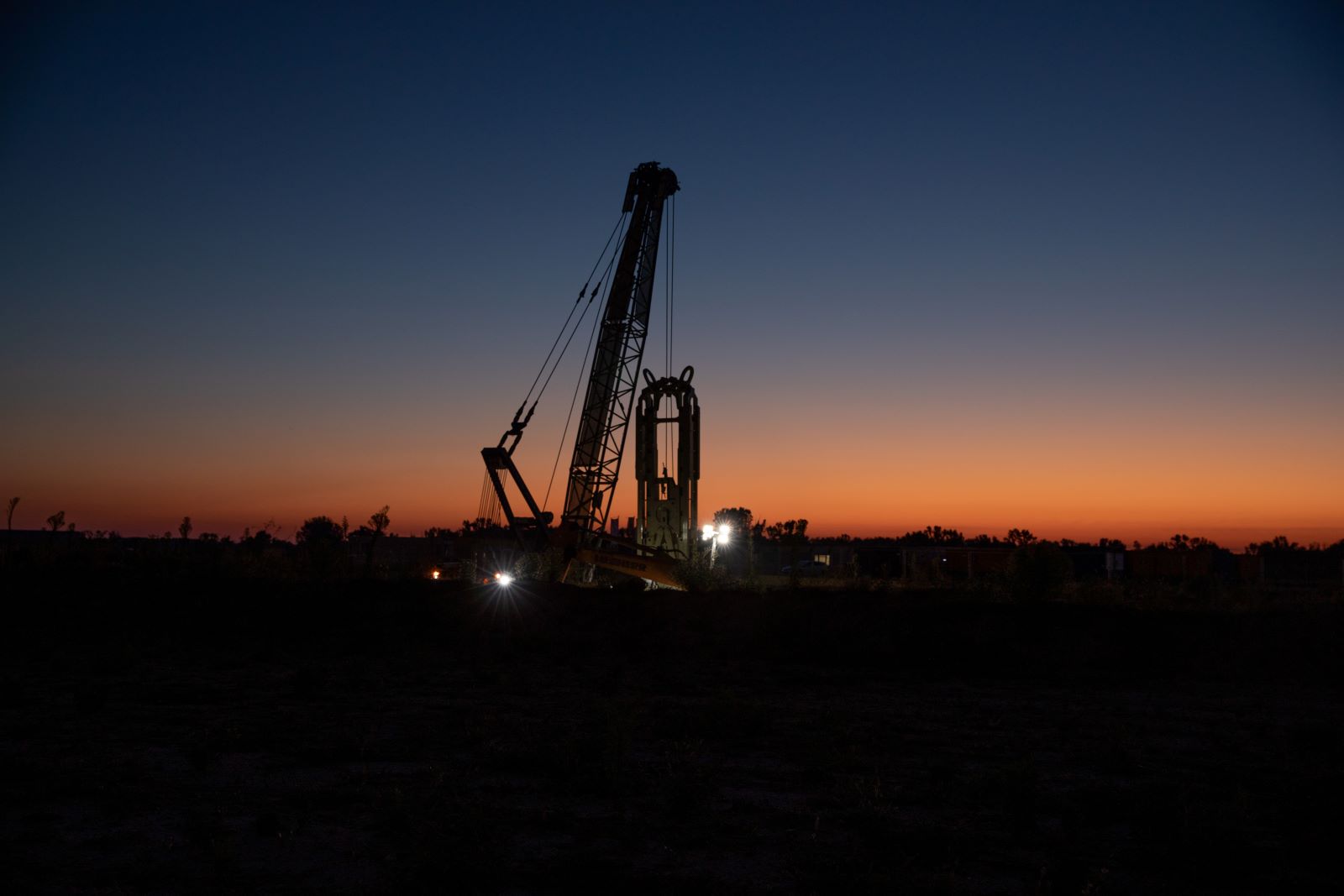

A területen a Bauer Magyarország Kft. két MC 76-os réselőgépe dolgozik.

A résfal feladata egyrészt biztosítani, hogy a talajvíz csak ellenőrzött módon és minimális mértékben juthasson be a munkagödörbe, másrészt megakadályozni, hogy a résfalon kívül lecsökkenjen a talajvíz szintje, ami a Paksi Atomerőmű üzemelő négy blokkjának tekintetében kiemelten fontos feltétel.
